支撐楠梓產業園區用電 台電「雄積三、四線」幹線工程提前一年收尾
M11人孔 翠華路 (東門路與勝利路之間) 圖/台電公司南區施工處
號角新聞網/ 記者 趙彥 高雄報導
台電公司為配合國家重大經濟發展政策,因應楠梓產業園區開發所帶動的新增用電需求,並提升高雄都會核心區域的供電韌性,自民國114年5月起推動「高雄~雄積三、四(高雄~高煉)線路土建統包工程」。台電表示,本案屬高雄地區關鍵電力幹線建設,目的在於強化電網輸配能力與系統穩定度,為產業擴張與城市長期用電安全打造更扎實的電力底盤。
台電指出,工程北起翠華路與大中路口,南至中華二路與十全路口,全線約5.2公里,施工方式包含潛鑽約4公里、明挖管路約0.95公里、推管約0.25公里,範圍涵蓋三民、鼓山及左營等區域。工期原規劃720日曆天,自114年5月進場施工,原預定116年4月底完工。
為讓電力幹線儘速到位、降低道路施工對交通與商圈運作的影響,台電強調已督導承攬商加派人力與資源,增設5組管路工班並彈性延長施工時間,加速整體推進。台電表示,在兼顧品質與安全的前提下,工程期程可望縮短約一年,提前於115年農曆年前完成道路段收尾,讓市民行車回復順暢,也讓產業園區後續發展在電力供應上更有保障。
截至115年2月12日,台電說明目前僅餘十全路至同盟路段,以及新庄仔路以北部分路段辦理工程收尾;後續將配合於115年2月13日前完成道路AC臨鋪及標線作業,清除道路障礙並恢復通行。台電也提到,施工期間已與高雄市府道挖中心、交通局等單位建立聯繫窗口,掌握最新施工與交通資訊,並依道路車流狀況即時調整因應措施。

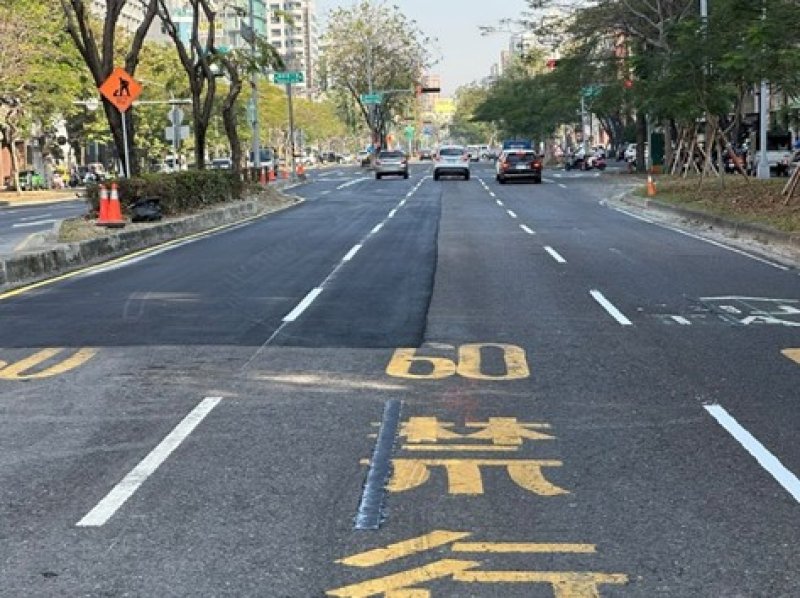

▲M5人孔 中華路 (美術東五路與明誠三路之間)圖/台電公司南區施工處
台電強調,電力基礎建設是產業發展的重要前置工程,尤其在產業園區擴建、企業投資與用電需求增加的趨勢下,幹線建設更攸關整體供電穩定與城市競爭力。台電感謝市民在施工期間的理解與支持,也感謝高雄市政府及各界協助督導,攜手完成關鍵電網工程,為高雄產業升級與經濟發展提供更穩健的電力支撐。
